中国人保北方信息中心南区一期项目全面冲出正负零施工节点
时间:2021.08.19

        8月8日上午10时,随着最后一块地下室顶板结构混凝土浇筑完毕,中国人保北方信息中心南区一期项目ECC总控制中心正式全面冲出正负零施工节点,进入“地上”施工阶段。

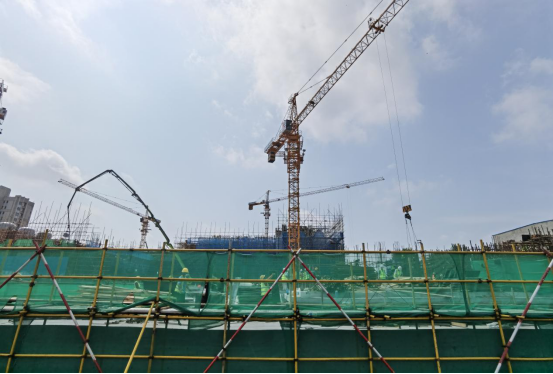

from clipboard

        项目自2020年12月7日全面开工以来,在人保集团和人保投控党委的正确领导下,人保北中心党委始终以高度的政治责任感、迎难而上的坚强意志和真抓实干的务实作风统筹各部门及各参建单位为人保北中心项目建设提质增效做出不懈努力。经过8个月夜以继日的建设,人保北中心及各参建团队着力攻坚,取得了明显成效,一是攻克ECC地下三层均为非标准层、高低跨施工复杂、夹层浇筑困难、单流水段6种混凝土标号等多项工程技术难题;二是有效应对大风暴雨等极端恶劣天气不利影响,2021年6月至8月经历降雨10余次,人保北中心党委及时启动项目应急处置预案,加大现场排查力度,确保施工现场安全;三是严格落实工程现场疫情防控各项举措,及时采取全员核酸检测、加大排查人员健康及行程信息、设置现场隔离区等举措,确保工程现场“零风险、零感染”;四是积极协调解决夜间施工难题,确保夜间正常施工。

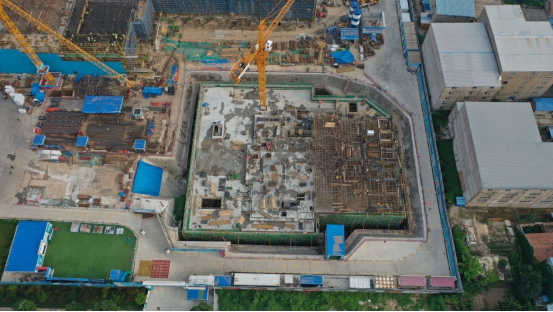

from clipboard

        经过各方不懈努力,目前工程投入管理人员及劳动力680余人,投入主要施工机械15台(套),挖运土方约7.6万立方米,浇筑混凝土2.3万立方米,护坡桩170根、锚索666根、工程桩1635根、钢筋4852吨。截至目前,项目主体结构完成18114平米(其中ECC地下运维楼地下三层共8800平米)。工程形象进度较合同工期提前20天完成正负零节点,符合“630”计划工期进度。

        下一步,人保北中心党委将进一步落实主体责任,带领全体干部员工立足岗位、履职尽责,积极协同项目参建各方,乘势而上、主动作为,确保施工现场安全有序、保障工程质量优质满意,坚决履行上级党委赋予的工期任务等各项职责使命,力争以更加优异的成绩为集团科技赋能、为人保投控产业发展平台建设做出新的更大贡献。
